О заседании комиссии по координации подготовки организаций к осенне-зимнему периоду 2021/2022 года

9 августа 2021 года под председательством первого заместителя ГПО «Белтопгаз» Шавловского Д.В. состоялось очередное заседание комиссии по координации подготовки организаций, входящих в состав ГПО «Белтопгаз», к работе в осенне-зимний период 2021/2022 года. В мероприятии приняли участие члены комиссии и руководители организаций, входящих в состав объединения. Заседание проходило в режиме видеоконференции.

В рамках заседания рассмотрены вопросы хода реализации организационно-технических мероприятий, выполнения графиков ремонтов и реконструкции основного оборудования на энергоисточниках, сетях тепло-, водо-, электроснабжения и газораспределительных сетях, выполнения планов технического обслуживания газоиспользующего оборудования потребителей газа, а также хода регистрации паспортов готовности к осенне-зимнему периоду 2021/2022 года.

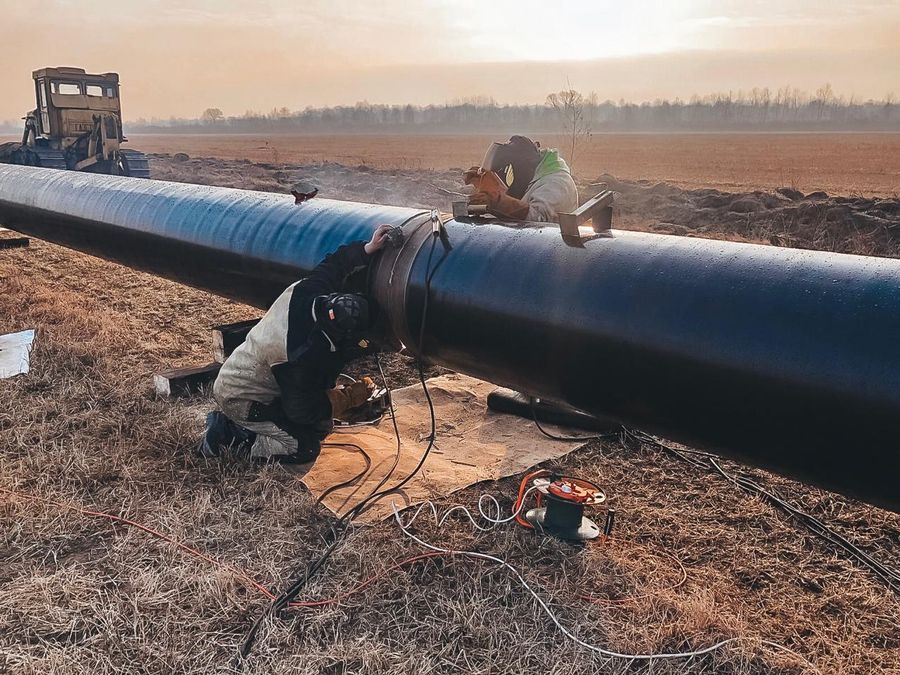

газстрой (11).JPG

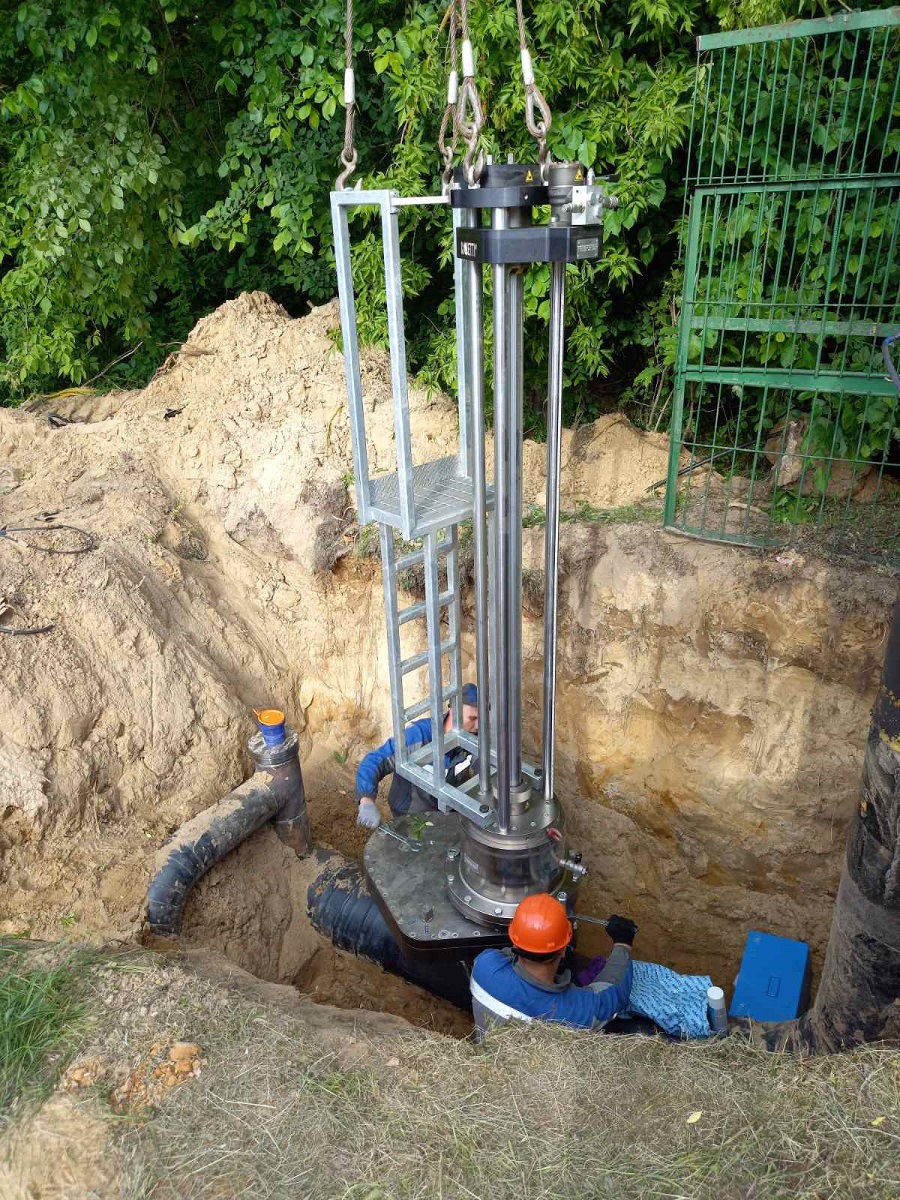

Отмечено, что по состоянию на 01.08.2021 газоснабжающими организациями объединения выполнено комплексное приборное обследование 6 437,47 км (103,8 % от плана) подземных газопроводов, заменено 301 (53,0%) единиц оборудования ГРП и ШРП, находящегося в эксплуатации свыше 20 лет, проведена оценка технического состояния 452,5 км (60,5%) подземных газопроводов со сроком службы 40 и более лет, произведена замена 98 422 (95,8%) единицы морально устаревшего бытового оборудования.


Выполняется план-график ремонта энергетического оборудования организаций ГПО «Белтопгаз» к работе в осенне-зимний период 2021/2022 года. По состоянию на 01.08.2021 выполнен ремонт 26 котлов (74,3%) мощностью более 0,5 Гкал/ч, ремонт и ревизия оборудования 16 артезианских скважин (69,6%), ремонт 17 сетевых теплообменников (73,9%) и 25 силовых трансформаторов (69,4%), замена и ремонт 2,71 км линий электропередачи (63,6%), ремонт 1,34 км тепловых сетей (69,8%) и 13 тепловых камер (72,2%).


По оперативной информации по состоянию на 05.08.2021 организациями объединения получено 52 паспорта готовности теплоисточника (28,6% к плану) и 57 паспортов готовности потребителя тепловой энергии (31,1% к плану).

По состоянию на 05.08.2020 добыто 1357,6 тыс. тонн торфа, что составляет 90,2% к годовому заданию, произведено 447,2 тыс. тонн топливных брикетов и сушенки торфяной, в том числе топливных брикетов – 410,3 тыс. тонн, что составляет 133,6 % от объема соответствующего периода 2020 года.



Всего в сезоне 2021 года тофопредприятиями объединения планируется добыть 1 505,6 тыс. тонн фрезерного торфа, в том числе топливного 1 326,6 тыс. тонн.
